Rede elétrica reforçada para garantir energia duplicada ao Dmae pela CEEE Equatorial

A CEEE Equatorial informou, nesta quinta-feira (2), sobre o andamento da implantação da nova infraestrutura elétrica dedicada ao Dmae (Departamento Municipal de Água e Esgotos de Porto Alegre). O projeto faz parte de um acordo firmado com a Prefeitura em novembro de 2025, e envolve um investimento de R$ 18 milhões.

A iniciativa tem como objetivo possibilitar a chamada dupla alimentação de energia, que permite que as estruturas do Dmae sejam alimentadas por duas subestações distintas. Dessa forma, em caso de interrupção no fornecimento por uma delas, o abastecimento pode ser restabelecido pela outra, garantindo maior continuidade operacional.

“O objetivo é garantir maior segurança e confiabilidade no fornecimento de energia para o sistema de abastecimento e drenagem de água na capital”, afirmou a empresa.

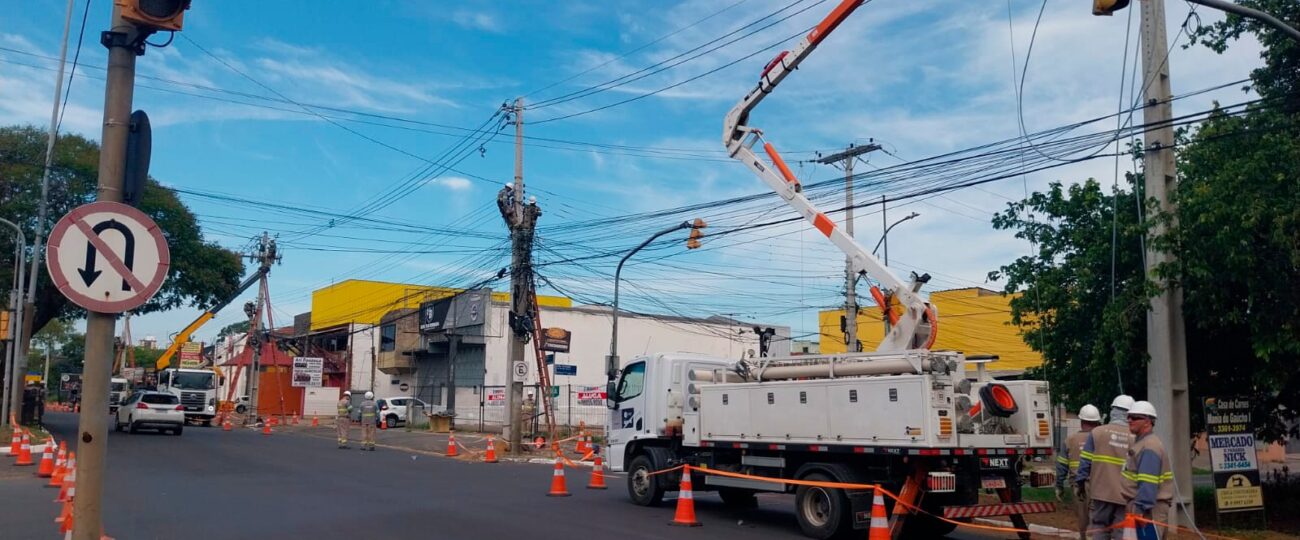

O projeto inclui a construção de 44 quilômetros de rede de distribuição e a instalação de 68 religadores automáticos, controlados pelo COI (Centro de Operações Integradas). Esses equipamentos identificam falhas na rede e realizam o desligamento e religamento do sistema de forma automática, isolando a área com problema e permitindo a rápida recomposição do fornecimento nas demais regiões.

“Todas as nossas principais casas de bombas serão atendidas pela dupla alimentação, reduzindo ao máximo qualquer possibilidade de interrupção nos serviços. O mesmo se aplica às Estações de Tratamento de Água, essenciais para a cidade”, disse o diretor-presidente do Dmae, Vicente Perrone.

Sete lotes

O cronograma da obra prevê a execução em sete lotes, beneficiando as ETAs (Estações de Tratamento de Água) e as EBAPs (Estações de Bombeamento de Águas Pluviais), estruturas essenciais para o sistema de abastecimento de água e drenagem urbana da capital.

O lote 1, já finalizado, abrangeu unidades estratégicas como as ETAs Moinhos de Vento, São João, Menino Deus e Tristeza, além da Ebap 7, localizada na avenida Assis Brasil. Estima-se que todas as etapas sejam concluídas até o final de 2026.

As próximas etapas seguem um cronograma organizado por regiões da cidade:

  • Lote 2 (Zona Norte / eixo Sertório e arredores): intervenções com conclusão prevista para abril de 2026;
  • Lote 3 (região central e corredores, como a Av. Castelo Branco): inclui diversas estações elevatórias que atendem áreas estratégicas, com entrega até junho de 2026;
  • Lote 4 (Zona Norte e bairros como Sarandi e proximidades): obras com conclusão prevista até julho de 2026;
  • Lote 5 (Zona Sul e áreas…
  • Lotes 6 e 7 (regiões Oeste e Extremo Sul, incluindo Belém Novo e arredores): fase final da obra, com previsão de conclusão até setembro de 2026.

Logística

Durante a realização das obras, podem ocorrer intervenções pontuais no trânsito e rotina das regiões beneficiadas. “Todas as etapas são previamente alinhadas com os órgãos municipais responsáveis, visando um planejamento adequado e a minimização de impactos para a população”, assegurou a empresa.

A distribuidora adota medidas operacionais para garantir o fornecimento de energia às unidades do Dmae durante as intervenções, incluindo manobras na rede e uso de soluções alternativas, como geradores, quando necessário.
