A distribuidora de energia CEEE Equatorial divulgou hoje o andamento da implantação da nova infraestrutura elétrica dedicada ao Departamento Municipal de Água e Esgotos de Porto Alegre (Dmae). Essa obra faz parte de um contrato assinado com a Prefeitura em novembro de 2025 e envolve um investimento de R$ 18 milhões.
Essa iniciativa tem como objetivo possibilitar a dupla alimentação de energia, um sistema que permite que as estruturas do Dmae sejam alimentadas por duas subestações distintas. Dessa forma, em caso de interrupção no fornecimento por uma delas, o abastecimento pode ser restabelecido pela outra, garantindo maior continuidade operacional.
“O objetivo é garantir maior segurança e confiabilidade no fornecimento de energia para o sistema de abastecimento e drenagem de água na capital”, afirmou a empresa.

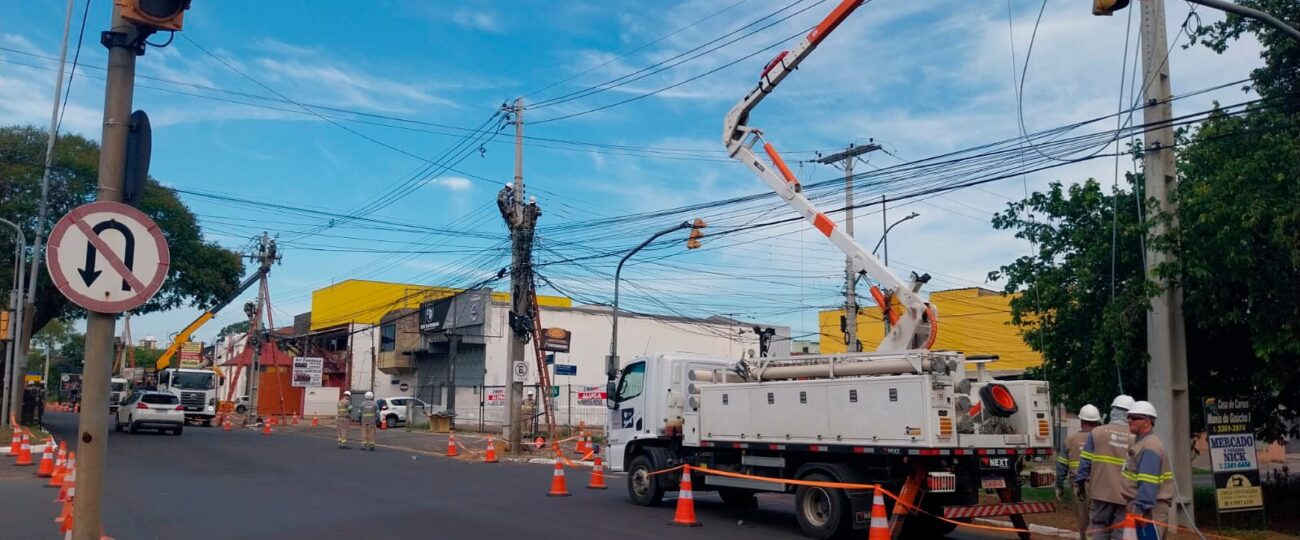

O projeto inclui a construção de 44 quilômetros de rede de distribuição e a instalação de 68 religadores automáticos, controlados pelo Centro de Operações Integradas (COI). Esses equipamentos conseguem identificar falhas na rede e realizar o desligamento e religamento do sistema automaticamente, isolando a área com problema para garantir o fornecimento nas demais regiões de forma rápida.
“Todas as nossas principais casas de bombas serão atendidas pela dupla alimentação, reduzindo ao máximo qualquer possibilidade de interrupção nos serviços. O mesmo se aplica às Estações de Tratamento de Água, essenciais para a cidade”, afirmou Vicente Perrone, diretor-presidente do Dmae.
Sete lotes
O cronograma da obra prevê a execução em sete lotes, beneficiando as Estações de Tratamento de Água (ETAs) e as Estações de Bombeamento de Águas Pluviais (EBAPs). Essas estruturas são fundamentais para o abastecimento de água e drenagem urbana da Capital.
O primeiro lote, que já foi concluído, abrangeu unidades estratégicas como as ETAs Moinhos de Vento, São João, Menino Deus e Tristeza, além da Ebap 7, localizada na avenida Assis Brasil. A previsão é que todas as etapas estejam finalizadas até o final de 2026.
As próximas etapas seguirão um cronograma por regiões da cidade:
- Lote 2 (Zona Norte / eixo Sertório e entorno): conclusão prevista para abril de 2026;
- Lote 3 (região central e corredores estruturantes, como a Av. Castelo Branco): entrega prevista até junho de 2026;
- Lote 4 (Zona Norte e bairros como Sarandi e entorno): conclusão prevista para julho de 2026;
- Lote 5 (Zona Sul e áreas específicas);
- Lotes 6 e 7 (regiões Oeste e Extremo Sul, incluindo Belém Novo e entorno): etapa final da obra, com previsão de conclusão até setembro de 2026.
Logística
Durante a realização das obras, podem ocorrer intervenções pontuais no trânsito e na rotina das regiões que serão beneficiadas. Todas as etapas são devidamente alinhadas com os órgãos municipais responsáveis para garantir um planejamento adequado e minimizar os impactos na população.
A CEEE Equatorial também adota medidas operacionais para garantir a continuidade do fornecimento de energia às unidades do Dmae durante as intervenções, como manobras na rede e o uso de geradores, quando necessário.
O texto acima foi originalmente publicado no site Agora RS.
